Estudos para recuperação da Praia de Piratininga

Foi licitada a contratação de empresa especializada para os estudos investigativos preliminares, relatório técnico de proposições de soluções e projeto básico de engenharia para estabilização da Praia de Piratininga e a recuperação de seu calçadão.



ETAPAS JURÍDICO-ADMINISTRATIVAS DA REALIZAÇÃO DO PROJETO DE RECUPERAÇÃO DA PRAIA DE PIRATININGA

Atualmente, 100% do contrato e seus aditivos foram medidos, correspondente à execução dos seguintes produtos.

    • 2 Campanhas de topografia de praia e transporte litorâneo de sedimentos

    • Campanha de batimetria da praia de Piratininga

    • Campanha de caracterização sedimentológica da praia de Piratininga

    • Campanha de caracterização morfodinâmica da praia

    • Campanhas de caracterização climática

    • Simulações a partir de modelagens hidrodinâmica e morfodinâmica

    • Relatório Técnico com Diagnóstico Hidrosedimentar

    • Workshop com a população

    • Projeto básico de engenharia da alternativa selecionada

    • Coleta e análise de sedimentos na jazida marinha

    • Projeto básico de Recuperação Estrutural do Calçadão e Muro

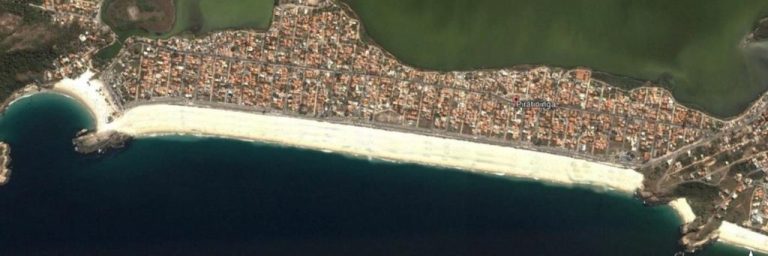

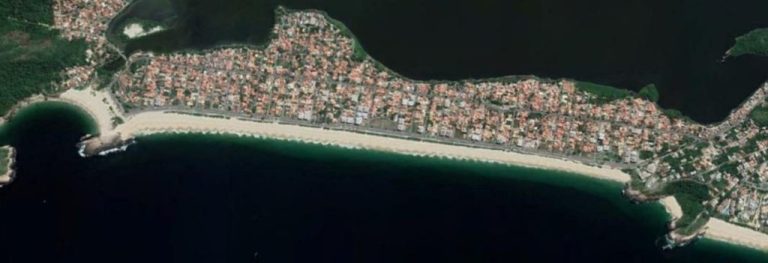

Para a restauração do estoque de areia de praia serão colocados cerca de 1.000.000 m³ de areia com granulometria compatível com a nativa, alargando a praia em cerca de 60 m em relação à atual, ao longo dos 1.000 metros da Praia. A fonte de areia a ser usada para a reposição localiza-se na entrada da Baía de Guanabara, sendo a mesma utilizada para o aterro da praia de Copacabana com ótimos resultados.

A vegetação de restinga existente, nos dias de hoje, será transferida para local adequado e replantada após a reposição do estoque de areia da praia. Esta obra não é parte da fase atual do PRO Sustentável, portanto, não está definido o prazo de sua execução.
